受臺風山竹影響,惠州市仲愷區連降暴雨,暴雨頻率達到20年一遇標準,潼湖平塘水位由4.68m(珠基,下同)暴漲至8.65m,超警戒水位1.65m(警戒水位7.00m),潼湖平塘、崗頭河、東岸涌等河道兩側堤防相繼出險、隱患頻出。

潼湖水流域面積494km2,區域內水系復雜,整個流域以調蓄湖平塘為核心,水系呈五進三出的格局,五進包括甲子河、水圍河、埔仔河、社溪河和崗頭河,三出包括謝崗涌、東岸涌和北截洪渠。

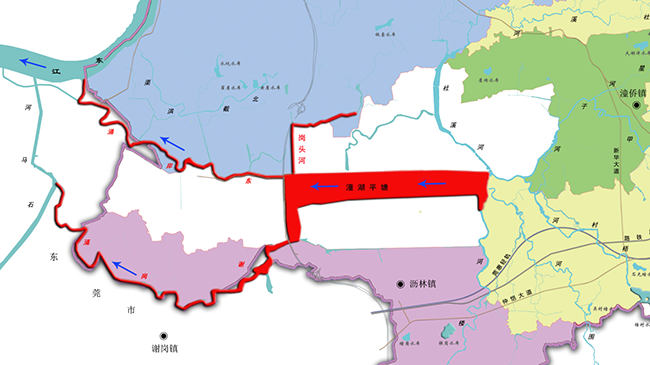

(潼湖平塘水系圖)

9月17日早上830分,接市水務局電話,我司立刻抽調“惠州華禹防洪搶險技術工作組”(以下簡稱“工作組”)與之進行對接?!肮ぷ鹘M”以蔣桂林總經理為組長、馮軍總工程師為副組長,同時從組員名單中調配水文規劃及水工專業技術骨干3人,“工作組”5人隨市水務局曾國良總工程師、建管科科長陳永兵、仲愷區農村工作局水務科科長古珊紅趕赴潼湖平塘抗洪前線開展技術指導工作。

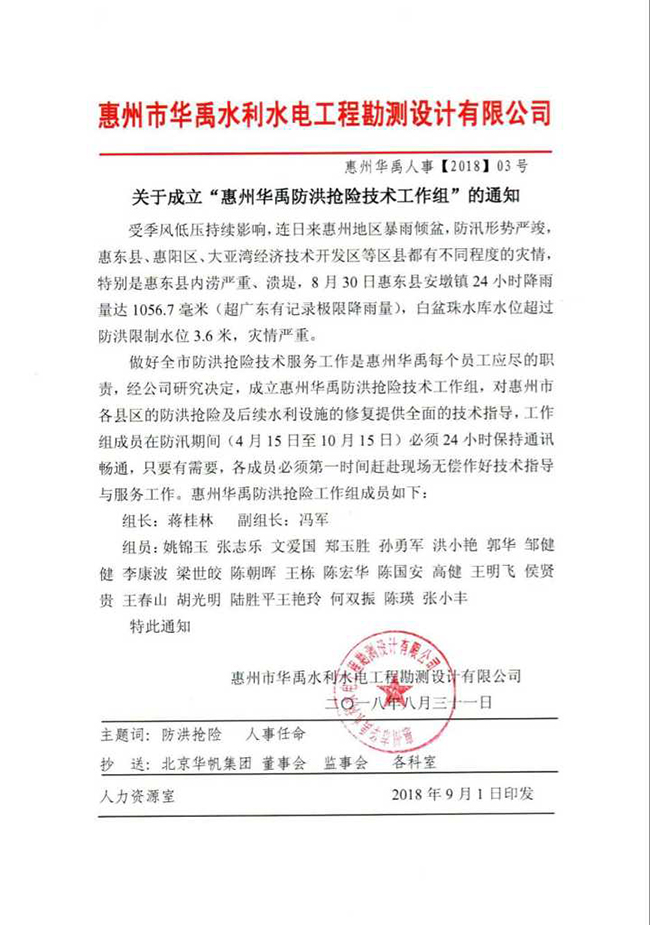

201891日我司成立惠州華禹防洪搶險技術工作組

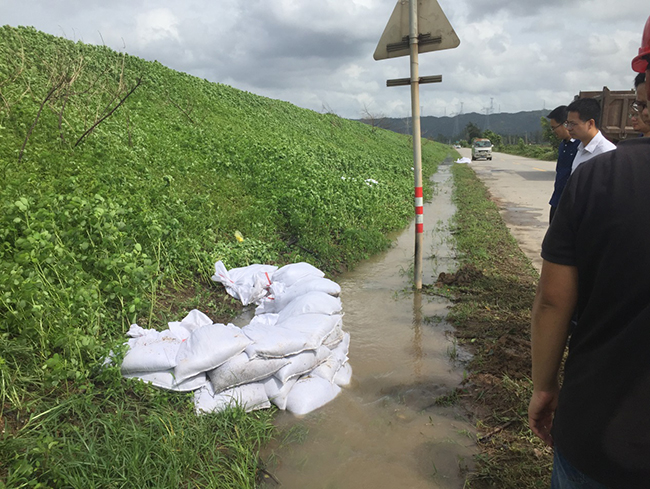

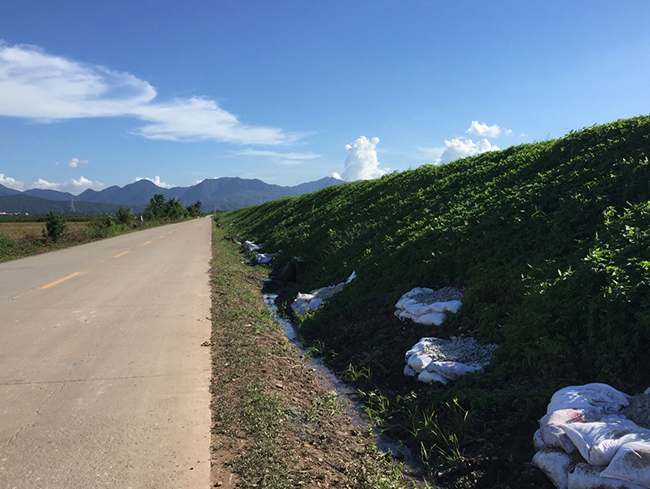

上午950,“工作組”抵達現場后,立即對出險情況進行了解、排查,并分析應對策略。

(觀察險情)

視頻一:潼湖平塘匯入東岸涌處水流湍急

視頻二:崗頭河堤后坡管涌產生滲水

視頻三:東岸涌堤后坡管涌產生滲水

視頻四:潼湖平塘南側堤防縱縫

(分析應對策略)

經現場查看及分析,險情主要分為以下兩種:

一、管涌險情:主要分布在崗頭河、東岸涌兩岸堤防,現場統計管涌達171處。

二、裂縫險情:分布在潼湖平塘南側堤防處,為縱向裂縫,長度約為200m,寬度約為0.2m。裂縫險情是其它險情的預兆,縱向裂縫要專人觀測和維護,對發展較快的要采取搶護措施。

經分析討論,提出以下應對策略:

一、管涌險情:采用反濾圍井的方式,對管涌造成的滲水面及滲水點鋪設土工布,然后用砂石裝袋在四周錯縫圍成井狀,井內分層鋪填透水性良好的砂、碎石反濾料,形成反濾壓滲,防止堤防土顆粒流失。同時加強滲水觀測,如發現滲出水變渾濁、流量變大等異?,F象,第一時間上報。

二、裂縫險情:對于開裂堤防,由于堤后坡為魚塘,采用塊石壓重工作量和時間均要求較大,不利于現場應急搶險,現場討論采用松木樁進行固腳阻滑。挖掘機對松木樁進行靜壓,不宜震動施打,避免對堤防進行震動后二次傷害。并及時用彩條布對堤面裂縫進行覆蓋,避免雨水流入裂縫中。同時加強裂縫觀測,如發現裂縫變寬等異?,F象,第一時間上報。

(反濾圍井)

(松木樁固腳阻滑)

(仲愷區管委會主任張莉蘭現場調研)

(惠州市副市長劉小軍現場聽取抗洪搶險進度匯報)

下午5點,工作組成員對已處理滲水點進行再次復查,把處理不滿足要求的地方進行再次整改,確保天黑前所有處理點均滿足要求。

工作組成員正在進行復查)

晚上8點,完成所有工作后,潼湖平塘水位持續降低,險情處于可控范圍內后,工作組開始撤離現場。

9月18日上午8點,潼湖平塘水位回落至6.99m,已低于警戒水位。

9月18日下午3點,由副組長馮軍總工程師帶隊,工作組對前日出險點進行回訪,經實地查看,堤坡及堤腳滲水點已基本停止滲漏,原開裂堤防穩固無新增裂縫,至此,工作組本次任務圓滿完成。

(堤坡及堤腳滲水點已基本停止滲漏)

(原開裂堤防穩固無新增裂縫)

這次抗洪搶險行動是我司“惠州華禹防洪搶險技術工作組成立以來的第一次抗洪搶險實戰,通過這次應急救援行動,檢驗了隊伍的應急能力、提高了應急抗洪搶險技術水平,為以后參加抗洪搶險技術服務積累了經驗、打下了基礎。
